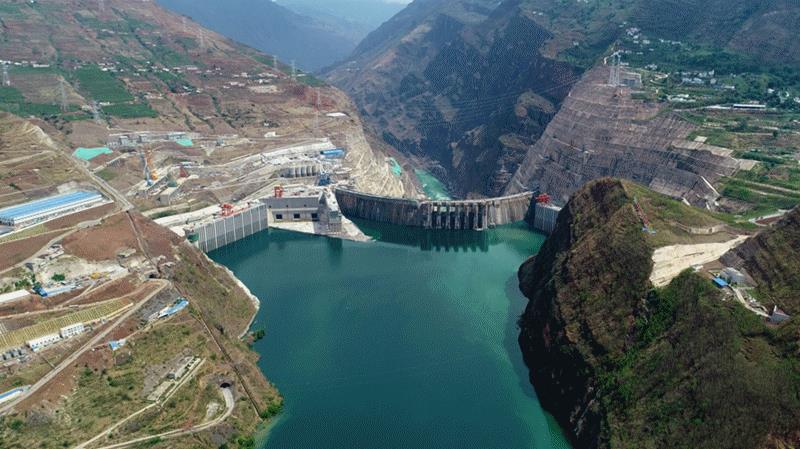

6月28日上午9点36分,,在现场一片欢呼声中,,金沙江白鹤滩水电站首批机组正式投产发电。。。。。中共中央总书记、国家主席、中央军委主席习近平发来贺信,,体现热烈的祝贺。。。。。
公司参建的±800KV布拖换流站为白鹤滩水电站外送工程的送端换流站。。。。。布拖换流站用地面积930亩,,足足有87个标准足球场那么大。。。。。项目尊龙凯时历程中,,需要挖掉260万平方米的土石方量,,再填上300万立方米的土石方量,,相当于把一个标准足球场填高360米,,挖填总高差达65米,,约有22层楼高。。。。。
除了土石方量大,,地质条件差也成了施工“拦路虎”。。。。。站址地质全是淤积土质,,没有石层,,土质含水率极高,,回填施工难度很大。。。。。类似的场平施工大规模淤积土质处置惩罚尚无成熟履历可借鉴。。。。。为此,,公司组成专家团队深入现场调研,,详细相识试验施工工艺流程,,实地调研装备设置运行情形、重复钻研,,最终确定了设计计划为原地面强夯置换方法,,回填处置惩罚为强夯(半)置换方法,,填筑边坡接纳碎石拌和碾压的方法。。。。。
公司对强夯置换施工机具举行了刷新,,提高了施工效率,,并获得了国家专利;;;;;针对接纳高含水量、高粘性土填筑边坡,,立异的接纳了加筋土新型生态边坡结构的施工工艺。。。。。
由于施工园地的挖方边坡为土质高边坡,,高达24米且保存不稳固情形,,为避免边坡垮塌,,公司首次接纳了抗滑桩全回转钻机成孔工艺,,“这是一种特制的、比平地横跨8-10米的灌注桩,,能够有用降低震惊,,维护边坡稳固,,包管了施工质量。。。。。该全回转成孔工艺在边坡治理工程中属业界首次。。。。。”项目党支部书记闫建光先容到。。。。。
在项目尊龙凯时历程中,,项目党支部组建“项目党员突击队”,,项目党员带动冲在疫情防控第一线,,勇挑重担战在施工现场最前沿,,他们用现实验动诠释了党员初心。。。。。他们专心血与汗水投入±800KV布拖换流站项目尊龙凯时,,用坚守和信心为白鹤滩水电站并网发电工程项目尊龙凯时孝顺实力,,准期高标准高质量完成项目节点目的使命,,为推进国家重点工程项目尊龙凯时展现了国企继续。。。。。
